ملاعب وصالات

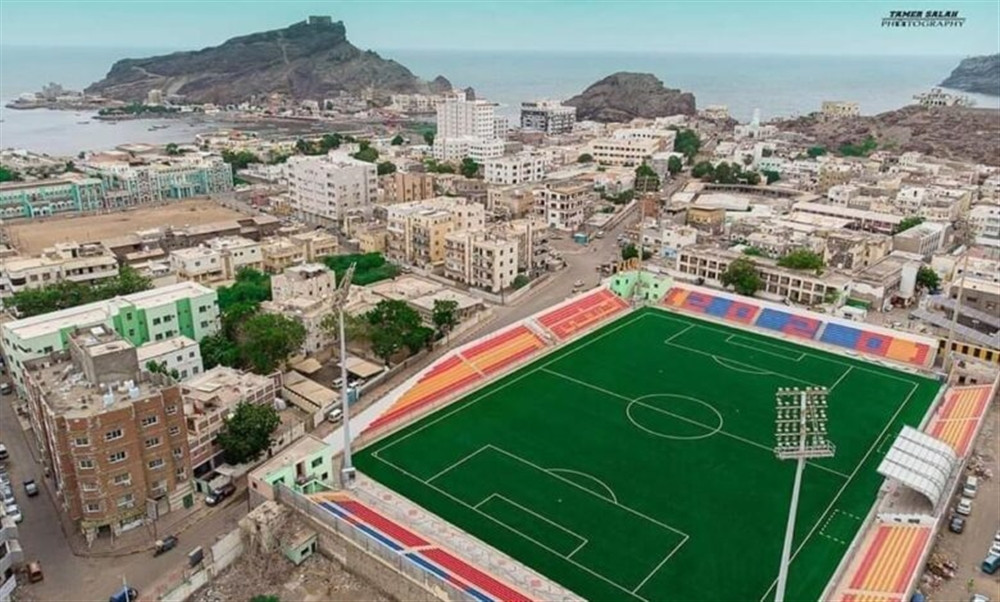

إعادة البريق للملعب العريق

لمحة تاريخية ..
1905   إنشاء ملعب الشهيد الحبيشي (المدرج البلدي) سابقا.
عام  1974    التأهيل الأول للملعب
عام 1985    تركيب الإنارة للمرة الأولى
عام 1989 زراعة الأرضية بالعشب الطبيعي
سبتمبر  2017 بدء العمل في مشروع تأهيل الملعب بإشراف وزارة الشباب والرياضة.

المرافق التي أعيد تأهيلها بالكامل
- منصة كبار الضيوف المجهزة بـ 157 مقعدًا
- تركيب 5200 كرسيًا للجماهير، بدلا عن المدرجات الإسمنتية.
- فرش أرضية اللعب بالعشب الاصطناعي
- إنارة الملعب
- غرف اللاعبين والحكام والطواقم الإدارية والفنية
- شبكة الخدمات والمرافق الملحقة

تكاليف المشروع
العقد الأساسي              (372 ) مليون ريال.
أعمال اضافية              (74 ) مليون ريال.
اعمال تكميلية بعقد ملحق  (73) مليون ريال.
أعمال تركيب الإنارة       (103) مليون ريال
إجمالي كلفة إعادة التأهيل   (622) مليون ريال


- نوفمبر 2020، ازاح مسؤولون في وزارة الشباب والرياضة والسلطة المحلية في محافظة عدن، الستار عن اللوحة التذكارية  للملعب ايذانا بافتتاحه.

- يناير 2021، معالي وزير الشباب والرياضة يزور الملعب لأول مرة بعد إعادة افتتاحه وتأهيله ويوجه بسرعة استكمال ما تبقى من أعمال

- مارس 2021، أقر اجتماع بين الوزير نايف البكري و وزير المالية محمد سالم بن بريك، تمويل ودعم مشروع إنارة ملعب الشهيد الحبيشي ، بصورة عاجلة.

- مارس 2021،  بدء الأعمال في تأهيل إنارة الملعب

- إبريل 2021، انتهاء الأعمال في مشروع الإنارة


الوزير نايف البكري :
اكتمال شواهد الانجاز في الملعب التاريخي بمثل تجسيدا  للدعم اللامحدود من قبل القيادة السياسية ممثلة بفخامة الرئيس المشير الركن عبدربه منصور هادي ، ورئيس الحكومة د.معين عبدالملك، كما يمثل وفاء للعهد الذي قطعناه على أنفسنا و امتدادا لمشاريع البنية التحتية التي نتعهد بمواصلة العمل فيها للنهوض بواقعنا الرياضي.

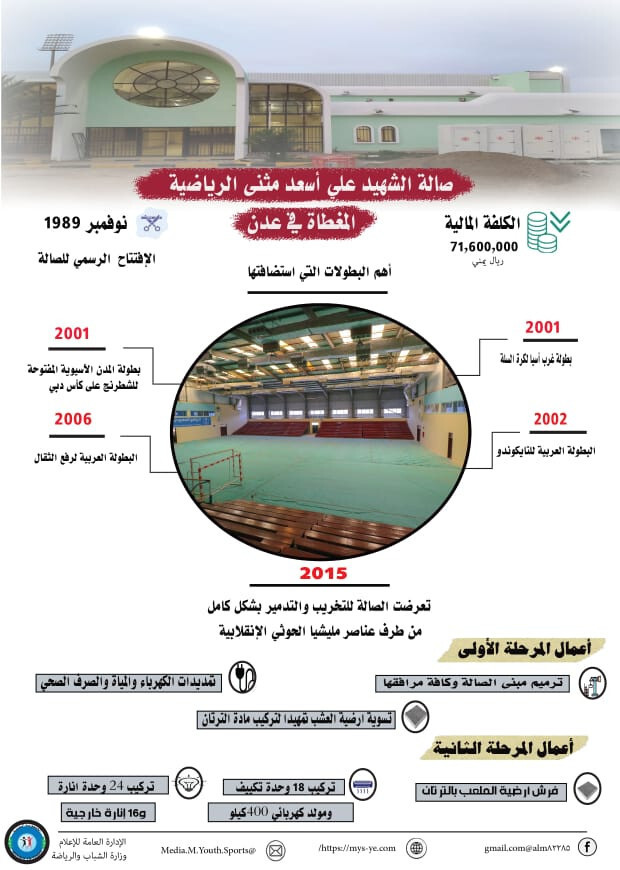

صالة الشهيد علي أسعد مثنى الرياضية المغطاة في عدن



30 نوفمبر 1989
الافتتاح  الرسمي للصالة



حدث الافتتاح
مباراة في الكرة الطائرة بين منتخب الشطر الجنوبي والمنتخب الاثيوبي



أهم البطولات التي استضافتها


2001
- بطولة غرب آسيا لكرة السلة

2002
- البطولة العربية للتايكواندو

2006
- البطولة العربية لرفع الأثقال


عام ....
- بطولة المدن الآسيوية للشطرنج
(كبار - شباب - ناشئين- سيدات)


2015
تعرضت الصالة للتخريب والتدمير بشكل كامل من طرف عناصر مليشيا الحوثي الإنقلابية


مارس 2019
فتح مظاريف مناقصة إعادة التأهيل (المرحلة الأولى) بتمويل صندوق رعاية النشء وإشراف وزارة الشباب والرياضة


أعمال المرحلة الأولى
- ترميم مبنى الصالة وكافة مرافقها
- إعادة تمديدات الكهرباء والمياه والصرف الصحي.
- تسوية أرضية اللعب تمهيدا لتركيب مادة الترتان


الكلفة المالية
بلغت كلفة المرحلة الأولى من مشروع التأهيل(واحد وسبعون مليون وست مائة ألف ريال)



 أغسطس 2020
تسليم الصالة إلى الجهة المنفذة لاستكمال التأهيل



أعمال المرحلة الثانية
 - فرش أرضية اللعب بمادة الترتان
- تركيب 18وحدة  تكييف مركزية
- تركيب مولد  كهربائي400كيلو
- تركيب 42 وحدة إنارة داخلية
- تركيب 16 خلية إنارة بالطاقة الشمسية خارج الصالة

يونيو 2021
افتتاح الصالة بعد انتهاء مشروع التأهيل
